国家管网西气东输文23储气库二期工程四台往复式压缩机组顺利投运


近日,随着4台国产大型往复式压缩机组一次投产成功,文23储气库整体日注气能力新增600万立方米,提升至2400万立方米,为文23储气库安全高效运行和即将到来的冬季保供提供强大的动力支撑。

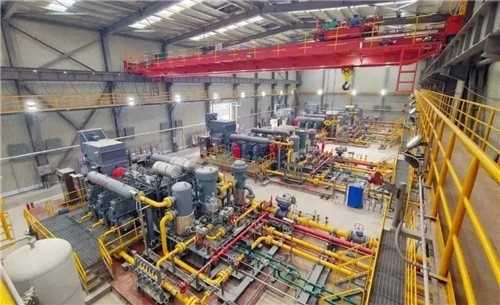

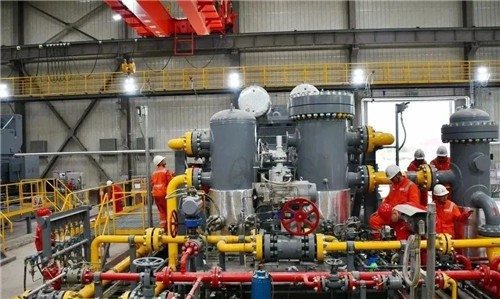

此次运行成功的4台压缩机组均为文23储气库二期工程重点建设内容,均为国产电驱往复式,采用六缸两级压缩,出口设计压力达到34.5兆帕,实现了年内项目开工建设、设备就位及投产运行的计划任务。至此,文23储气库压缩机组新增加至18台,成为国内单座场站拥有压缩机组台数最多的地下储气库。



为更好地发挥文23储气库调峰保供作用,实现文23储气库库容最大程度整体动用,提高调峰能力和运行效率,中原储气库公司加快推进文23储气库二期工程建设进度,现已经完成24口钻井施工和20口注采完井作业,新建1号、9号丛式井场14口井已经顺利投入注气5200万立方米,实现了二期工程新增4台压缩机向新建丛式井场注气的阶段目标,为二期工程年内全面建设投运奠定坚实基础。



“压缩机是储气库生产运行的动力‘心脏’。二期4台压缩机组的成功投产,对中原储气库公司为实现文23储气库百亿方库容高效动用、持续提升应急调峰能力、加快推进扩容扩能具有重要意义”。国家管网西气东输中原储气库公司副总经理蒋平介绍到。



自今年文23储气库开启第五轮注气周期以来,已累计注气21.8亿立方米,较去年同期多注气2.8亿立方米,日均注气量达1130万立方米,总库存量首超90亿立方米,实现“应注尽注”为今冬明春天然气调峰保供“大考”蓄积“能量”,增强“底气”动力。
